Számítási és szabályozása munkaerőköltségek
Munkaerő-ráfordítás alapján kerül kiszámításra a normák munkaerőköltség - NTK (ENiR). Az NTC (ENiR) jelzi az idő (NVR) - a munka mennyisége szükséges időt, hogy készítsen egy egységnyi kibocsátás papírok termelő (munka, link, gép és így tovább.).
Standard idő, hogy meghatározzuk a fő mutató munkaerő termelékenysége - a termelési sebességet. Végtermék normák (Nvyr) - a termékek száma, amelyeket a gyártó a munka egységnyi idő alatt.
Norm Nvyr generációs bármilyen munkát formula határozza meg:
Ahol: NVR - idő aránya (az ENiR vagy NTC).
munkaerő-költségek és a munkavégzés időtartamát a következőképpen határozzák meg. Munkaerőköltség (komplexitás) a férfi-óra / mung formula határozza meg:
Ahol: V - a kötet az ilyen típusú munkát.
A komplexitás az ember-nap / mung-cm formula határozza meg:
Ahol: 8 - hossza műszakok óra.
Időtartam munka műszakban (TSM) határozza meg a képlet:
Ahol: n - a foglalkoztatottak száma (autó).
Menetidő napokban formula határozza meg:
Ahol: n - a műszakok száma naponta.
Minden adatot lépett az asztalhoz.
Összeállítás a számítás és szabályozása munkaerőköltség a munkát.
Határozza meg a munkaerő-költségek és a számítást végezni munkaköltségek komplex földmunka az ásatás eszközt.
A tartomány a tevékenységek, beleértve a munka srezke vegetációja (7600 m 2), valamint a fejlesztés a földmunkák (4500 m 3). Vágása a vegetációja végezzük buldózert DZ-18 (alapuló a traktor T-100). Fejlesztési lapát földmunkák E-504 felszerelt kotrók (merítőkanál a fogak, amelyek kapacitása 0,5 m 3). Módszer földmunkák - rakodási jármű (4700 m (3000 m 3) bekezdés) navymet 1500m 3. talajmegmunkáló otvozke 2 MAZ503A dump. Finomítás talajban végzett buldózert DZ-18 (alapuló a traktor T-100), az átlagos távolság a mozgás a talaj a 25 m (450 m 3). Talaj Group - II.
Minden típusú munka határozza meg a munkaerő-költségek:

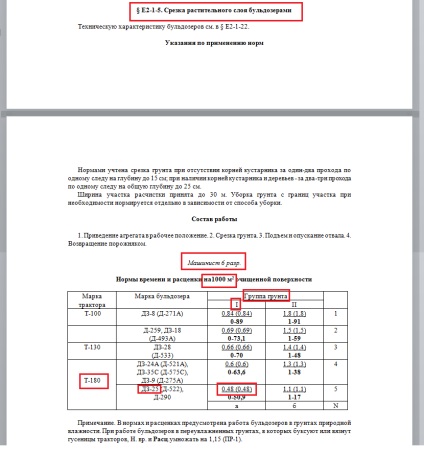

1. vágása a vegetációs réteg (E2-1-5, 16. o.):
- egység - 1000 m 2;
- szerkezeti egységet, - 6 kisülési vezető;
- A munkaerőköltség - 1,5 munkaórát x 7,6 = 11,4 munkaórát (1,5 Mach, h = 11,4 x 7,6 mash.-H).
2. Fejlesztési talaj feltárás közben eszközt, valamint a terhelési tétel jármű (E2-1-11, 3. táblázat elem 4b ..):
- egység 100 m 3;
- szerkezeti egységet, - 6 kisülési vezető;
- A munkaerőköltség - 3,5 munkaórát x 30 = 105 ember-óra (3,5 mash.-h x 30 = 105 mash.-H).
3. Fejlesztés talaj feltárás közben készülék navymet (§E2-1-11
Táblázat. 3, n 4H) .:
- egység - 100 m 3;
- szerkezeti egységet, - 6 kisülési vezető;
- A munkaerőköltség - 2,2 munkaórát x 15 = 33 férfi-óra (2,2 mash.-h = 33 x 15 mash.-H).
4. Közlekedési talaj dump (NVR TC TSNII-
ONTP):
- egység - 1 m;
- link struktúrát - a járművezető a jármű;
- A munkaerőköltség - 0,03 férfi-ch.h.4700 = 141 ember-óra (Ah mash. 0,03 x 4700 = 141 mash.-H).
5. kidolgozása egy buldózer őrölt hiány (§E2-1-22, 36. igénypont, igénypont hátsó ..):
- egység - 100 m 3;
- NVR = 0,62 munkaórát (0,62 mash.-HR) egy tartománya a talajnak a 10 m-ig;
- NVR = 0,49 munkaórát (0,49 mash.-h) minden egyes további 10 m;
- szerkezeti egységet, - 6 kisülési vezető;
- A munkaerőköltség - (0,62 munkaórát + 0,49 munkaórát x 1,5) x 4,5 = 6,1 munkaórát (6.1 mash.-H).
A számítási eredményeket a A táblázatban.

1 - sorszám;
2 - kijelölte szabályozó dokumentum, amely megfelel a nevét a munka.
3 - nevét működik a szabályozási dokumentum.
4 - mérőegység elfogadott normatív dokumentum vagy NRT ENiR.
5 - a munka mennyisége becsülhető.
6 - idoarányt NRT vagy ENiR az ilyen típusú munkát.
7, 8, 9 - készítmény egység is meghatározzák NRT vagy ENiR.
10 - Labor költségek számítása az alábbi képlet szerint,
azaz 5. oszlopban a 6. oszlop szaporodnak.
