Kezelése építési projektek - az építési lakóépületek
Házak, ellentétben más civil és ipari projektek, megvannak a maga sajátosságai. Számos tényezőt kell figyelembe venni, ha tervezése egy adott objektumot:
• diagram tartószerkezetek (hosszanti vagy keresztirányú teherhordó falak, frame-panel, stb);
• anyaga otthoni minták;
• hossz és konfiguráció tervét;
• meghatározott feltételei építés;
• szezonális termelési feltételek műveletek;
• a specializáció foka, stb
A kompozíció a legénység: építése lakóépületek általában a tervezett három ciklusban, amelyek mindegyike egy konkrét művek.
Az első ciklus - az építőiparban a föld alatti részét a ház. Vezető folyamat a telepítés pincében szerkezetek. A bonyolult geológiai és hidrogeológiai feltételek a folyamat, ami változik. Tekintsük a sorozat művek:
• a talaj az árokban (0,33 ... kotrógép 0,65m2 cserélhető berendezés, buldózer);
• telepítése előregyártott alapítvány, monolit szalag;
• összeszerelés (vagy falazat), és a falak, a pincefalak vízszintes leválasztó eszközt, erősítő övek, lépések, gödrök, stb.;
• töltés a gödör orrmelléküregek belül és kívül a tömítés után.

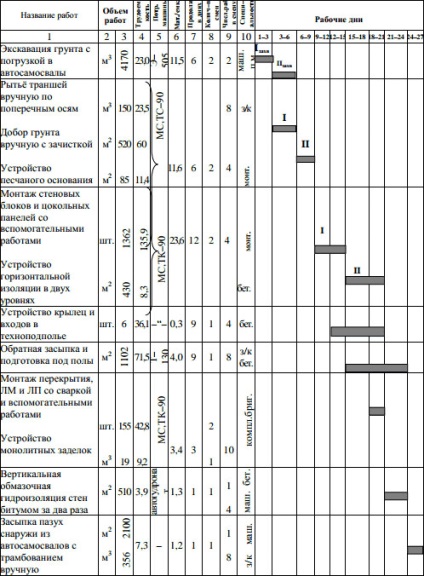

Táblázat 2.6.2 - Rend a fejlesztési ütemterv építése a nulla ciklus (grafikus rész)

A második ciklus - az építési emelt házrész. Vezető a folyamat ez a ciklus szerelési (kőműves) struktúrák föld feletti része az épület.
Tekintsük a sorozat művek:
• bontása zahvatki (egy részt, és több részben az épület);
• összehangolás szerelvény (falazat) működik speciális különböző zahvatki (SNP III-4-80, 12. igénypont);
• kombinációja torony daruk dolgozik egy telephelyen;
• kivitelezése speciális munkák: vízvezeték, elektromos szerelési kell két szakaszra oszlik (nagyolás és simítás);
• Szervezet művek telepítése felvonók:
o előszerelése felvonók;
o Tubbing módszer;
o a hagyományos módszer.
A harmadik ciklus - a szervezet befejező munkák egy lakóházban. Tekintsük a sorozat művek:
• vakolatok (első szaniter berendezések, konyhák, képernyők, stb), töltőanyag;
Szerelése • nyílászárók, stb.;
A folyamatot a tárgy figyelhető meg, és a kettő kombinációjának technológiai sorrendje munkák.
